泉州大橋擴改工程有了新進展

m.dddjmc.com 來源: 臺海網 用手持設備訪問
二維碼

臺海網1月6日訊 據閩南網報道   日前,泉州大橋擴改工程現場施工場面頗為壯觀,多臺大型水泥泵車輪番作業,施工人員配合標準化作業如火如荼進行。

據施工方中交三航局相關負責人介紹:“近日,國道324線泉州大橋及接線擴寬改造工程橋梁現澆箱梁第4聯A段進行第一次澆筑,在項目員工和施工班組共同努力下,經過近30小時連續作業,完成橋跨(2×32+2×33.5)m施工,混凝土澆筑近1500立方米。”

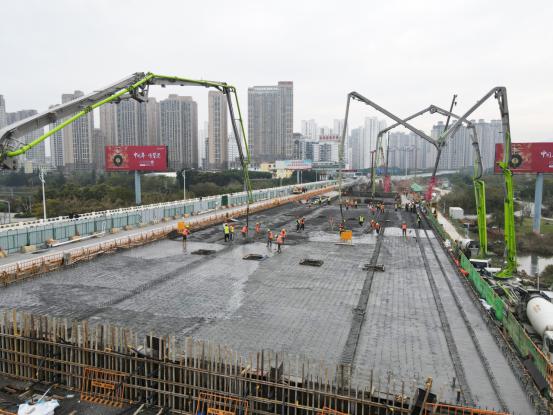

施工現場

據悉,泉州大橋及接線擴寬改造工程橋梁共5聯,其中1、3、4、5聯為現澆箱梁,現澆箱梁采用盤扣式滿堂支架和膠合板作為模板,具有自重輕、結構性能好、施工方便等優點。

“由于大方量澆筑,在施工過程中,為了防止開裂、麻面、鋼筋銹蝕等質量問題,我市公路中心泉州大橋擴改工程專班人員聯合項目部設計方案的人員,包括施工技術人員,對施工過程進行合理控制,在施工工藝、施工技術、質量、安全、進度控制等方面進行技術分析和研究。”泉州市公路事業發展中心泉州大橋擴改工程相關負責人說道。

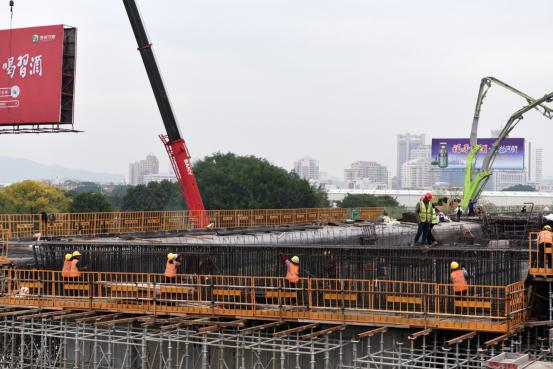

施工現場

泉州大橋及接線擴寬改造工程橋梁現澆箱梁第4聯A段第一次成功澆筑完成,為后續工程開展積累經驗,并推進了整個現澆箱梁工程節點工程的進度,在施工方面上了一個臺階。

該工程其他工作面也在緊鑼密鼓的大干快上施工中,特別是在泉州市公路事業發展中心開展“盯目標、抓落實、促進度”聚力攻堅行動以來,業主單位直屬公路分中心分秒必爭投入工程建設管理中,公路事業發展中心及分中心領導、工程技術人員、專班管理人員等深入一線,加強現場施工進度、質量、安全管理,并敦促中交三航局進一步加大施工人員、機械等施工要素的投入,促進工程進度穩步快速推進。

截至目前,泉州大橋擴改工程現澆箱梁完成第4聯A節段混凝土澆筑,第4聯B節段開始鋼筋安裝;主橋樁基累計完成82根,占設計總量128根的64%;承臺、墩身、系梁施工約完成設計總量的35%;邊坡支護完成62%;E匝道樁基完成18根,占設計總量20根的90%;F匝道樁基完成11根,占設計總量29根的38%。
